鋼結構廠房鋼立柱的安裝步驟圖示
1.鋼結構廠房鋼立柱基礎放線:
首先應在鋼柱底板基礎定位放線:安裝前,用木工墨斗放好基礎平面的縱橫軸向基準線作為柱底板的安裝定位線。
2.鋼結構廠房鋼柱安裝:
鋼柱吊裝前應對地腳螺栓用錐形防護套進行保護,防止鋼柱吊裝時碰撞螺桿損傷螺紋。選用汽車吊單機吊裝旋轉法吊裝鋼立柱。柱子起吊前,應從柱底板向上1000mm處劃一水平線,以便安裝固定前后控制鋼柱的水平標高。沿柱高方向在二個側面上彈出中心線,以便安裝前后控制柱身垂直度。鋼柱就位后及時將柱腳的地腳螺栓用扳手拔緊,并在吊車松鉤前用拉纜風繩將鋼柱四周固定,以免鋼柱傾倒。
3.鋼結構廠房鋼柱的校正:

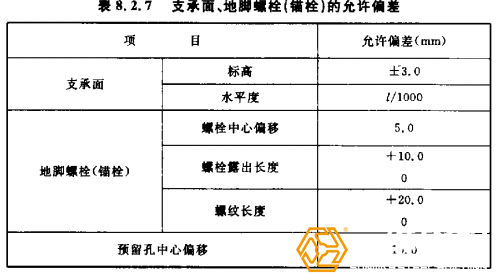

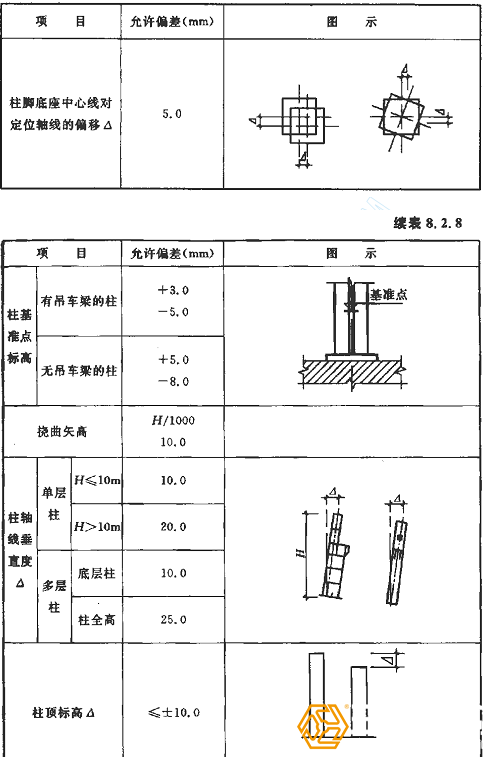

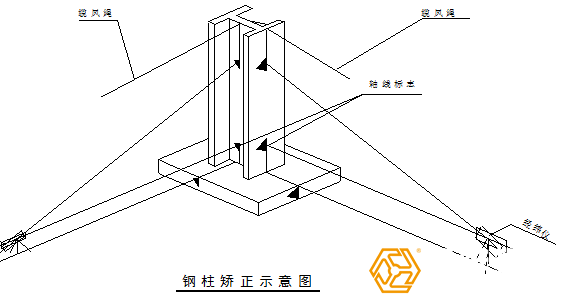

主要校正鋼柱的垂直度與標高。測量采用兩部經緯儀。首先將經緯儀放在柱子一側,使縱中絲對準柱子座的基線,然后固定水平度盤的各螺絲。測柱子的中心線,由下而上觀測,若縱中心線對準,則柱子垂直,不對準則需調整柱子,直至對準經緯儀中心線為止。以同樣的方法測橫線,使柱子另一面中心線垂直于基線橫軸。柱子準確定位后,即可對柱子進行固定工作。(鋼柱校正下圖)

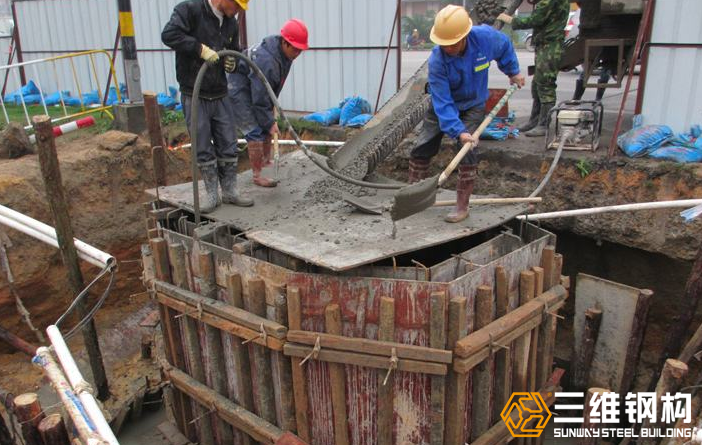

4.鋼結構廠房砼澆筑:
待鋼柱就位并固定后土建方用C15素混凝土包裹鋼柱柱腳。
